责任案例
责任管理
客户服务
低碳环保
员工关怀
伙伴共赢
社区发展
公司新闻
首页>> 社会责任>>责任案例>>责任案例>>低碳环保
海南移动绿色施工实践做法
发布日期:2015-03-0262 字号:[ ]

  1.背景

  当今社会从能源消耗比例来看,建筑能耗占总能耗的30%-40%,随着我国建筑市场的快速发展,建筑能耗在一段时期内会以较快的速度增长。国务院“十二五”节能减排计划中实施节能重点工程:建筑节能、绿色照明,制定并实施绿色建筑行动方案,从规、法规、技术、标准、设计、施工等全方面推进建筑节能,要求新建建筑严格执行建筑节能标准,提高标准执行力。

  本工程从开工起严格按绿色施工要求进行施工,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响,实现了四节一环保(节能、节水、节材、节地和环境保护)

  2.责任行动

  2.1环境保护

  2.1.1 施工现场环境管理

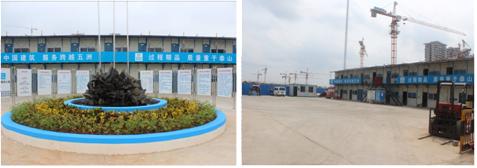

  为保证有一个良好的环境,按环境管理标准,深入分析了现场影响环境的因素,针对影响因素制定有效的环保方案,最大限度的降低施工对周围环境的影响,同时注重施工场地的现场管理,加强施工环境保护,确保施工人员职业健康。



           图2.1场内绿化                               图2.2场内硬化



  2.1.2 扬尘控制

  现场道路采取硬化措施,每天安排专人洒水清扫,车辆限速行驶,建筑垃圾集中堆放,楼层内垃圾严禁随意凌空抛撒,土方运输时采取严密遮盖措施。对现场裸露的空地采取铺石子、种草绿化或苫盖措施,减少现场扬尘污染。





            图2.3现场洒水车                          图2.4裸露场地覆盖



  2.1.3 噪音控制

  施工场地根据边界噪声控制标准的要求,将噪声大的机具合理布局,闹静分开。合理安排噪声作业时间,减轻噪声扰民。

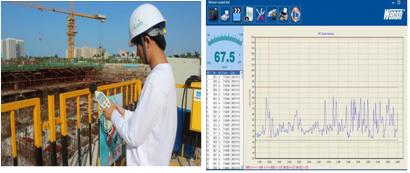

  根据噪音防治需要,将外脚手架满挂密目安全网 ;噪音源实行封闭式隔音处理;合理协调安排分项施工的作业时间。定期进行噪音检测。



      图2.5:噪音监测动态点图                   图2.6:噪音监测数据



  2.1.4 光污染控制

  本工程钢结构焊接量大,电焊作业采取遮挡措施,避免电焊弧光外泄。

  施工现场设立专门的废弃物临时贮存场地,废弃物分类存放,对有可能造成二次污染的废弃物必须单独贮存、设置安全防范措施且有醒目标识。充分发掘垃圾可再生途径,比如建筑垃圾用于铺路。废弃物的运输确保不散撒、不混放,送到政府批准的单位或场所进行处理、销毁。

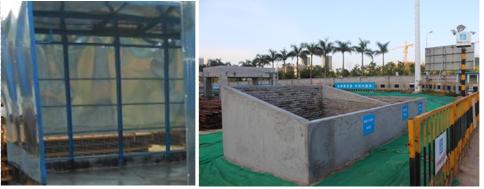

             图2.7钢结构遮光棚                  图2.8建筑垃圾堆放池





  2.2 节材与材料资源利用

  (1)积极推广节材新工艺,合理使用材料,减少材料消耗量。

  (2)施工前,制订工程施工节材与材料资源方案,并进行技术方案的节材优化;实行限额领料制度;

  (3)钢筋采用直螺纹连接、电渣压力焊连接等,钢材节约率达到5%以上;现场采用周转式可循环利用活动房,选用可周转使用的彩钢板进行围挡,周转利用率达70%

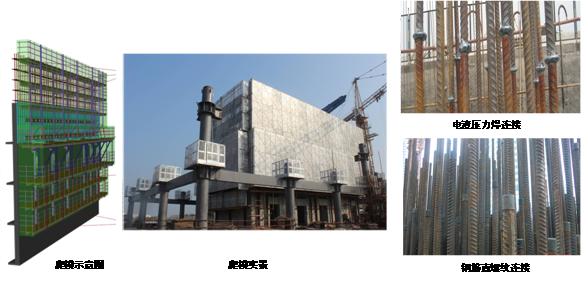

  (4)核心筒采用外爬内支方式,实现架体模板爬升一体化,其中外墙采用大型钢模板代替木模板,主体结构封顶仅使用一套钢模板。如外墙用木模板,则需每6层更换一套木模板,主体封顶则需要更换4套木模板,这样一来不仅大大增加了工程成本,而且形成了材料资源浪费。综上述,采用钢模板节约工期、降低成本、环保。





                     图2.9爬模示意图                                 图2.10钢筋连接





  2.2.1 现场废弃混凝土主要有以下几个用途:

  (1)作为回填材料,直接回填。

  (2)将废弃混凝土经过破碎、筛分、清洗后,充当拌制新混凝土的骨料,充当轻骨料混凝土垫层,也可作为现场路面的基层骨料。

  (3)废弃混凝土破碎、筛分处理后作为轻集料,加入水泥、附加剂等掺合料,加水搅拌,经成型机振压成型,成为混凝土砖,用于填充墙砌筑。此技术设备比较简单,处理费用低,具有良好的经济效益。更重要的是,废弃混凝土的再生利用可以保护环境、节约资源,促进社会的可持续发展。

  序号

  建筑垃圾使用分类

  所占比例

  1

  施工现场未利用

  外运

  635m³

  47.4%

  2

  施工现场回收循环利用

  地下室回填

  475m³

  35.4%

  52.6%

  临时道路

  80 m³

  6%

  临时坡道

  150 m³

  11.2%

  3

  总计

  ——

  100%

  2.2.2 材料消耗



  序号

  主材名称

  预算损耗值

  实际损耗值

  采取的措施

  1

  钢材

  139t

  截止目前:119t

  施工前,制订工程施工节材与材料资源方案;

  使用爬模系统实现架体模板爬升一体化;

  项目部自制可周转围挡;

  现场临时道路与永久性道路统筹考虑;

  采用节材与材料资源合理利用的新技术、新工艺、新材料和新设备;

  建筑垃圾回收再利用;

  钢筋优化下料。

  2

  商品砼

  646m³

  截止目前482m³

  3

  木材

  10051

  截止目前:8100㎡

  4

  模板

  平均周转次数6次

  7

  5

  周转设备(料)

  重复使用率100%

  6

  其他主要建筑材料

  加气块6516m³

  7

  就地取材≤500公里以内的占总量的75%

  8

  固体废弃物回收利用率达52.6%

   (回收利用率=施工废弃物实际回收利用量(t)/施工废弃物总量(t)×100%)



  2.3 节水与水资源利用

  因地制宜地制订工程节水措施;使用中水系统;

  施工现场设立地表水可循环利用系统,利用丰富的地表水资源;现场机具、设备、

  车辆冲洗用水优先使用中水和其他可利用水资源;

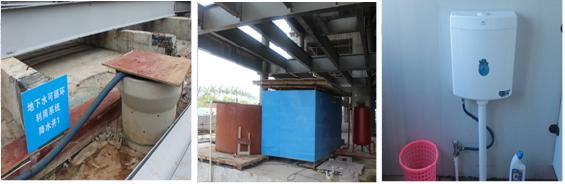

        图2.11地表水循环利用系统图                      2.12卫生间节水器具



  2.3.1 节约用水量

  本工程开工至2014年4月,共计用水量44200m³,其中非传统用水量为(循环水)4580m³,非传统用水占总用水量的百分比为10.36%

  表2.3 节水用量表



  序号

  施工阶段或区域

  目标耗水量

  实际耗水量

  实际耗水量/总建筑面积

  1

  基础施工阶段

  22300

  截止目前:19800

  0.266

  2

  主体结构施工阶段

  12500

  截止目前:11800

  0.158

  3

  二次结构及装修阶段

  36400

  ——

  4

  办公、生活区

  56300

  截止目前:12500

  0.168

  5

  生产作业区

  71200

  截止目前:31700

  0.426

  6

  整个施工区

  127500

  截止目前:44200

  0.594

  7

  节水设备配置率

  50%

  100%

  ——

  8

  非市政自来水利用量占总用水量

  8%

  8.50%

  ——

    施工过程中,专职人员每月抄表并进行数据分析,分析各阶段、各区域耗水量数值,根据分析结果,制定对策。



    图2.13总用水与阶段用水量比较                       2.14施工区与生活区用水量比较



  2.4 节能与能源资源利用

  制定用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。

  编制用电节能指标控制方案,按方案规定要求执行。

  2.4.1 太阳能资源利用

  海口地处热带季风性气候,年日照平均时数长达2200小时,光照率50%-60%

  本项目充分利用太阳能资源,在生活区阳光充足部位架设太阳能集热板,此部分

  蓄电供应办公区域走廊及路灯照明所用,既保证了夜间照明,又促进安全生产。

  在办公区设置4台太阳能路灯,保证办公区夜间照明需要。

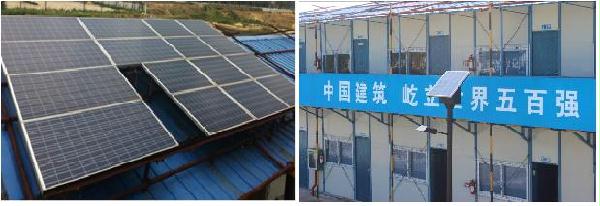

     图2.15生活区太阳恩呢该集热板蓄电                  2.16办公区太阳能照明路灯



  2.4.2 风能资源利用

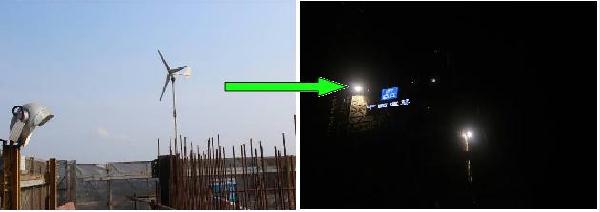

  海口地区常风较大,风能资源相当丰富,同样在施工现场安装风力发电机。由于本工程所用模板体系为外爬内支模式,考虑本工程所处地带为城市CBD,四周建筑物密集不利于风力发电机达到最大发电效果,故将发电机架设于爬模架顶,随着爬模架爬升。爬模架体南北两边各布置2台风力发电机,爬模架东西各1LED屏幕。此风力发电用于爬模架顶端LED广告屏夜间屏幕显示中建企业Logo及楼层内照明及紧急备用电源。



  图2.17风力发电机                                  2.18企业Logo夜间显示



  2.4.3 其他节能措施

  管理部生活区浴室、盥洗室、洗衣房等张贴醒目节能提示。办公室等场所采用细管荧光灯,生活区采用节能灯。现场使用节能、高效、环保的施工设备和机具。在塔吊内安装限载装置,保证合理使用。

  工程施工用电装设电表,生活区和施工区分别计量,每月专人抄表,并建立用电节电统计台帐,逐月对比分析,制定应对措施。

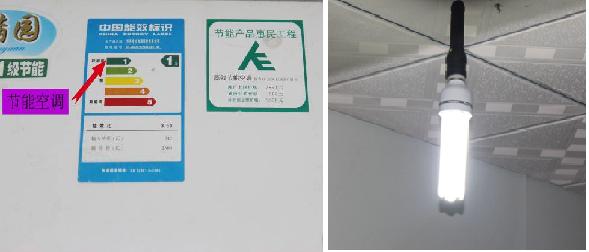

  图2.19选用节能空调                                     2.20选用节能灯具



  2.4.4 用电量统计

  本工程开工至2014年4月底,整个施工区用电量统计为970190度,实际耗电量与总建筑面积比值为13.03.

  表2.5节约用电量表

  序号

  施工阶段或区域

  目标耗电量

  实际耗电量

  实际耗电量/总建筑面积

  1

  基础施工阶段

  267800

  截止目前:250477

  3.364

  2

  主体结构施工阶段

  163400

  截止目前:141707

  1.903

  3

  二次结构及装修阶段

  289500

  ——

  4

  办公、生活区

  425000

  截止目前:185822

  2.496

  5

  生产作业区

  1124500

  截止目前:392184

  5.267

  6

  整个施工区

  2270200

  截止目前:970190

  13.03

  7

  节电设备配置率

  80%

  99%

  _





        图2.21阶段各分区耗电量统计                         图2.22目标耗电量与阶段实际耗电量



  2.4.5 节约燃油

  (1)选择工程机具时,在工程使用范围内选用燃油消耗较小的设备。本工程在土方开挖过程中,合理安排机械挖土及爆破方法相结合的施工方式,重点控制好土方开挖阶段的挖土机的每台班耗油。

  (2)对食堂燃油进行测算和控制,使生活用油基本处于受控状态。

  (3)建立施工机械设备管理制度,实行用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。

  2.5 节地与土地资源保护

  施工现场围墙采用连续封闭的轻钢结构预制装配式结构活动围挡,减少建筑垃圾,保护土地。

  施工现场道路按照永久道路和临时道路相结合的原则布置。施工现场内形成环形道路,减少道路占用土地。

  建筑垃圾和生活垃圾分类收集、分类堆放,及时清运。对建筑废料的综合回收再利用;对无法回收的建筑废料,应通过无害化处理之后运至垃圾填埋场,以减少垃圾填埋场用地和对土地的二次污染。

  表2.5节约用地表

  序号

  项目

  目标值

  实际值

  采取的措施

  1

  办公、生活区面积

  3200

  3500

  制订临时用地节地与施工用地保护专项方案;

  根据施工生产规模、员工人数、材料设备需用计划及现场条件等控制临时设施占地面积;

  施工现场围墙采用连续封闭的轻钢结构预制装配式结构活动围挡,减少建筑垃圾,保护土地。

  2

  生产作业区面积

  20000

  20596

  3

  办公、生活区面积与生产作业区面积比率

  16%

  17%

  4

  施工绿化面积与占地面积比率

  5%

  2%

  6

  场地道路布置情况

  无

  临时道路与永久规划路结合

  3.履责成效

  目前项目已取得以下成果:

  1、全国第三批绿色施工示范工程立项授牌;

  22013年度海口市安全文明工地

  3、核心期刊发表论文1篇;

  4、总结局级工法2项;

  5QC成果2项;

  6、专利授权4项,受理4项。

  表3.1海南移动绿色施工成效统计

  序号

  项目

  目标值

  实际值

  形成原因

  1

  实施绿色施工的增加成本

  100万元

  85万元

  一次性损耗成本为35万元

  地下水循环利用系统费用,周转定型用具费用,风能、太阳能费用、节能、节水设备费用等。

  可多次使用成本为50万元(按折旧计算)

  2

  实施绿色施工的节约成本

  500

  截止目前:

  362万元

  环境保护措施节约成本为45万元

  十项新技术投入产生的效益,包括钢筋机械连接,地下水回收利用等;节电设备和相关措施的使用节约电量等

  节材措施节约成本为290万元

  节水措施节约成本为18万元

  节能措施节约成本为12元

  节地措施节约成本为-3万元

  3

  前两项之差

  节约400万元,占总产值比重为2.22%

  节约277元,占总产值比重为1.54%

  4

  绿色施工的社会效益

  环保零投诉,

  绿色施工周边居民满意度调查达到100%

  环保零投诉,

  绿色施工周边居民满意度调查达到100%

  4.结语

  在各级领导的关怀和大力支持下,海南移动指挥调度中心自开工以来就立足项目自身,做好各项科技研发和成果总结,为工程实体的顺利实施和各项创优目标的实现做好技术保障。

【打印本页】 【关闭本页】
